1.强夯前需要对场地的土层进行稳定和加固:采用适宜的强夯法对场地进行自然预压回填,利用自然预压加载时间对土层进行稳定。塑料排水带砂井等排水竖井宜设置在淤泥质土、淤泥、填土等饱和粘性土中。简而言之,在强夯或强夯置换之前,场地的土层应进行自然固结或预固结。
2.适用范围:强夯法适用于碎石土、砂土、低饱和粉土和粘性土、湿陷性黄土、素填土和杂填土等。强夯置换法适用于高饱和粉土、软塑流塑粘性土等。,不受地基变形的严格控制。
3.通过试夯确定地基的承载力、参数和场地高:地基强夯处理前,应根据施工现场的代表性场地选择一个或几个试验区进行试夯或试验性施工。试夯结束后,记录试验参数、夯点重复夯击数和累计沉降量。Z后两击的平均沉降量应符合设计要求。强夯结束后一周至数周,应检测地基承载力,以确定强夯设计和施工方案是否满足设计承载力要求。试夯后还可以确定累计沉降量,估算试夯后场地的水平标高和场地是否需要补土或掏槽。
4.大面积施工前的场地条件:施工前要平整场地,如果场地表面有巨大的漂石,要先清理干净。笔者曾经遇到过一个工程,强夯场地表面有很多花岗岩巨砾,让工程技术人员很头疼。Z后,决定在试夯后清除表面的巨石并平整场地。试夯后确定是否需要补土或削土,使强夯后整个场地的地面标高达到设计要求,避免强夯后地面标高过高或过低,过高需要削土,过低需要回填土或重新做地基处理,两者都会增加工程造价,延长工期。
5.场地地表下是否有地下水:如果强夯场地地表下有地下水,应在强夯过程中采取措施排出地下水,如挖集水坑和排水沟进行抽水和排水;如果不排除地表下的地下水,强夯过程中土体中的间隙水就挤不出来,土体孔隙率高,密实性差,强夯后场地达不到设计要求。
6.检查场地周围的建筑物、地下管线情况,是否设置隔离沟:由于强夯对地面有很大的挤压作用,所以需要检查强夯区域内场地周围的建筑物、地下管线、市政设施情况,以通过地表强夯破坏现有的建筑物基础、地下管线、市政设施。如果有上述结构,应设置隔离沟。由于设计规范和施工规范未涉及如何设置强夯隔离槽,笔者根据个人工程实践,认为隔离槽深度应大于强夯影响深度的0.7倍或通过现场试验确定,隔离槽开挖应满足土方边坡稳定的要求。

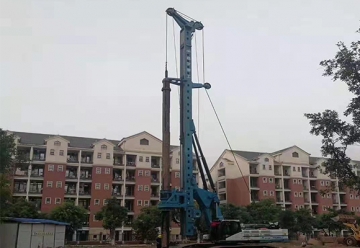

7.开工前检查夯锤底部的重量、形状、面积、静电接地面积:由于强夯机械的型号多种多样,不同的夯锤,夯锤底部的重量、面积、形状、静电接地面积都不一样;夯锤的重量和面积不同,会导致夯锤对地面的冲击力不同,所以施工和监理人员须检查夯锤型号是否符合设计要求,这是一些工程师不重视或不重视的。
8.施工时夯点的布置和间距:强夯夯点的布置和放样应符合设计要求,夯点的形状和间距(一次或两次强夯)应符合设计要求,夯点之间的搭接和重叠部分应符合设计和施工规范。如果夯点间距过大或夯点的布置形状会发生变化,地基处理的面积比就会发生变化,使某些土的地基处理效果变差。
9.检查和验证夯击能量:强夯的夯击能量须满足设计要求,即夯锤的锤重、面积和提升高度须满足设计要求的冲击能量,施工和监理人员需要检查强夯的夯击能量。
10.检查并记录累计夯击数和Z后两次夯击的平均沉降量:由于一些工程师不了解设计规定,不注意控制检查点的累计夯击数和Z后两次夯击的平均沉降量,导致强夯后场地的地基处理深度达不到设计要求,土颗粒的密实度和孔隙率达不到密实度要求,这是我们工程师应该了解和注意的。
11.地基处理的范围(宽度和长度)应符合设计要求:由于地基的受力范围是地基宽度的1.5~3倍,所以建筑物地基处理的范围应符合设计要求。如果无法处理或无法处理的建构筑物地基需要进行额外的地块处理(如换填法、桩基、水泥搅拌桩等。).
12.不同土质条件下的单个夯点:对于因土质条件不同而累计沉降量较大的夯点,如需回填夯实,则多次夯击后和Z后三击的平均沉降量应符合设计要求。
13.强夯后需低夯能满夯:强夯完成后,场地需要整平,场地表面的松散土需要低夯能夯实,满夯后不需要整平场地。这是一个施工内容和流程,不需要平整场地增加施工成本。
14.强夯后的检测:强夯后,应按《地基与基础验收规范》检测地基承载力,每个构筑物的地基至少检测3个点,并满足设计要求。本规范不同于公路市政强夯验收规范。
15.强夯竣工图的绘制:强夯完成后,需要根据实际情况绘制夯点竣工图,确定强夯区域范围和强夯后地基承载力,并由施工、监理人员签字盖章,为今后改扩建工程提供相关依据。
16.施工安全:由于强夯机属于起重机械,在强夯提升或落锤过程中,禁止人员站在吊臂旁,也禁止工程师在落锤过程中靠近强夯机,以防止人员在锤击过程中被飞溅物伤害。
