强夯施工过程中,需要遵循的规范有哪些?
强夯施工有规范,如根据相关数据和施工记录进行全面检查,看是否符合设计要求要求的相关标准要求。对于记录要求不符合标准的区域,有必要进行夯实作业或采用与其相关的施工方法进行补救措施。 主要考虑的还是雨天强夯,措施是在地基上安装强夯塑料排水板,这样不仅可以有效排水,而且可以防止强夯地基受潮,地基的土质不会发生质的变化。
在强夯施工选择的强夯设备,以及施工现场的大小,施工难度将影响强夯地基的价格。强夯的单价也根据捣固能量确定。当强夯能级50 ~ 625 kn.m的振动冲击范围在20 ~ 100 m内时,应采取防震措施 。
强夯施工,应先进行试夯,并检查和选择夯锤的重量、尺寸、底径和相应的下落距离,以确定下沉量、总下沉量的施工参数、计算夯击次数,并确定排水设施和夯实基础的土质 试夯过程中,必须保证压实度和夯深满足基本设计要求。
在强夯施工期间,非工作人员不得进入施工现场。任何人不得站在吊杆或重锤下。
强夯地基只有在稳定后才能施工。强夯施工所用的主要方法是强夯方法,该方法主要使用不同重量的夯锤自由落在强夯地基上,然后在地基上产生夯实能量以稳定地基。优点是促进了施工进度。
强夯施工的要点:
1。分区作业:施工过程中,现场被划分为多个作业区域,采用分区流水作业,节省施工时间
2。平整场地,用推土机推平场地,使场地平整,符合施工条件
3。控制基准和捣固点的布置,利用禁忌仪器和钢尺或全站仪,确定该区域的边界控制基准 用经纬仪和钢尺布置夯点位置,并在夯点中心放置石灰或其他标记指示位置。

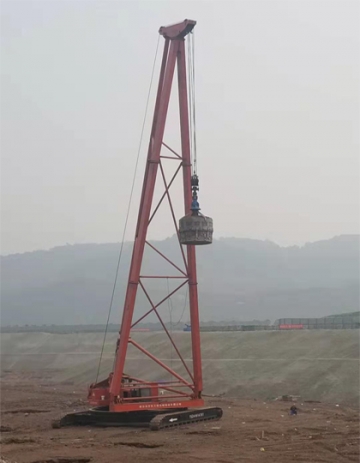

4。工程机械,采用履带式起重机缆索牵引三轴半自动分离器 起重机的吊钩通过钢丝绳与脱钩装置连接。 脱钩装置的挂钩可以直接钩住夯锤的吊耳,钢丝绳的一端与脱钩装置的脱钩手柄连接,另一端与起重机前部的稳定销轴连接
5。落距的确定:根据设计要求,落距根据单点夯击能量设定。脱钩装置与起重机挂钩和脱钩索连接后,脱钩装置的挂钩用钢尺或测量绳系住,脱钩装置被提升到一定高度,即脱钩装置挂钩与地面的高度为落距和夯锤高度之和。此时,脱钩装置电缆的下端可与起重机前部的稳定部分牢固连接
6。工程机械的平面运动方向:可沿场地长边开始逆行施工。起重机吊臂左右摆动范围内可覆盖三排夯点。 因此,它可以同时被推动。
7。夯坑应平整。一次捣固完成后,应将捣固坑整平,进行下一次捣固。一次夯实的夯点和二次夯实的夯点不得混合在一起交替施工。夯坑应及时回填,以免夯坑回填不及时影响后续夯实和全夯施工。
8。点夯施工测量:每一夯点的起始夯面标高、每一夯点的夯沉量、每一遍的夯沉量都要用校准的水准仪测量,同一夯点的每一夯沉量的测量仪都要安装在同一标高上
9。捣固记录:按统一标准记录,包括捣固点数、击数、捣固沉降(对应击数)、能级、捣固重量、下落距离、施工时间、施工日期等。
