(1)研究和审查图纸及地勘资料。要认真掌握设计要求的夯实范围、布点范围、处理深度、单击夯击能、夯击遍数及间隔时间、处理后应达到的地基承载力特征值、密实度指标等。通过学习研究图纸充分领会设计意图。例如本工程因回填大厚度为12.8m,超过一般强夯处理深度(砂土、碎石土一般不超过8m),故设计需分两层进行强夯施工;设计要求点夯按后3击的平均沉降量不大于50mm控制击数,与规范要求的后2击平均沉降量不大于50mm也有所不同,对此应引起注意。对土层地质、水文勘察资料也要全面收集并加以研究。如有疑问,应在图纸会审和技术交底会上提出。
(2)认真学习规范和规程,增加专业知识储备。与本工程质量有关的主要技术规范有: 建筑地基处理技术规范、 建筑地基基础设计规范、 建筑地基基础工程施工质量验收规范、 建筑工程质量验收统一标准等,监理人员均应熟悉相关内容,在后面的监理工作中应严格遵守。
(3)审核施工单位资质及人员资格。要求施工单位必须具备相应地基与基础工程专业施工资质;机械操作人员必须经过专业培训,并取得相应资格证书,主要作业人员已经过安全培训,并接受了施工技术交底。
(4)审核施工方案。施工方案审查内容比较多,从质量控制角度主要应审查设备选型和施工程序安排是否合理,工艺是否可行和可靠,技术措施是否得当,主要控制指标是否符合要求,施工质量保证措施是否齐备,特殊情况下的应急措施是否制定等。
(5)施工场地准备。监理应对施工现场认真检查,施工场地要做到#三通一平?,强夯前应清除场地表面和地下障碍物。场地必须坚实平整,能满足大型车辆通行的要求。排水系统必须完善,降雨后应保证无积水。

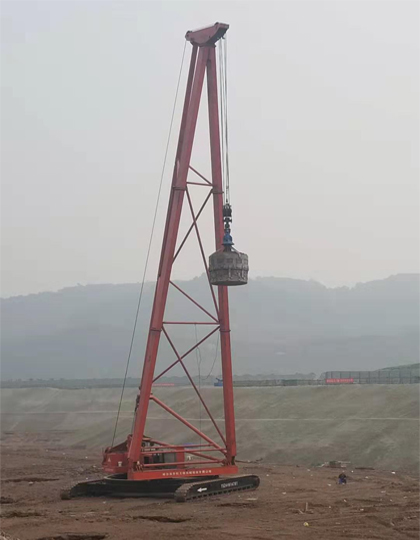

(6)施工设备安装调试检查。强夯设备进场后应组织安装及调试,保证行走运转正常;对夯锤、脱钩器、吊车臂杆和起重索具应加强检查,检查重点为连接部位和锁定装置。如起吊滑轮组与钢丝绳连接、起吊挂钩锁定装置均应牢固可靠;脱钩自由灵敏,与钢丝绳连接牢固;夯锤挂钩与夯锤整体应连接牢固;钢丝绳无起毛断丝,否则应更换。
(7)测量放线控制。施工前,监理工程师应到现场按照设计图纸、交桩记录用全站仪和水准仪复核控制轴线、强夯场地边线、夯点位置与高程,便于施工期间使用控制点,还应在不受强夯影响地点设置若干个水准基点。
(8)组织现场试夯。按设计初步确定的各项参数,在有代表性的施工部位上进行工艺性试验。试夯应确定的主要参数有:强夯设备、重锤的落距、夯击遍数、夯点布置、夯击击数等。如本工程确定点夯单击夯击能量为3000kN??m,试夯采用了40t履带式起重机(自脱钩),夯锤锤径2.5m(带气孔),锤重为19.36,t6m%6m梅花布点,落距15.8m,按后3击平均沉降量不大于5cm进行试夯,确定基本击数为15击。试夯完毕,整理原始数据,取得基本工艺参数。将施工中的数据与此数据比较,若出入较大,应分析原因。
(9)编制监理实施细则和旁站方案,并做好监理程序交底。有针对性的制定强夯工程的监理实施细则和旁站方案,并将主要内容向承包单位做监理工作交底,对监理工作的开展十分重要。如本工程监理交底时明确提出,夯击出现异常情况或发现不良地质现象时,施工方不得擅自处理,应暂停施工,待与设计、监理单位协商后再作处理。
